Leitungsabtragung 20KV Hainfeld
Das hier beschriebene Projekt befand sich im Gemeindegebiet der Stadt Hainfeld.
Im November 2023 startete ein neues Demontage- und Abbruchprojekt.
Die Firma Zöchling wurde beauftragt mit dem Rückbau der ehemaligen 20KV-Leitung. Demontage, Abbruch und Entsorgung der rund 3,5 Kilometer langen Leitung wurden bis Juni 2024 durchgeführt.
Der Hauptfokus bei diesem Bauvorhaben lag vor allem darauf die betroffenen Wohngebäude, Straßen und Felder bestmöglich zu schützen.
Die Arbeiten wurden in trockenen Phasen durchgeführt, um Flurschäden möglichst zu vermeiden.
Während der gesamten Bauzeit konnte durch geplante Umleitungen der ungestörte Betrieb des Fußgängerverkehrs, sowie Straßenverkehrs sichergestellt werden.

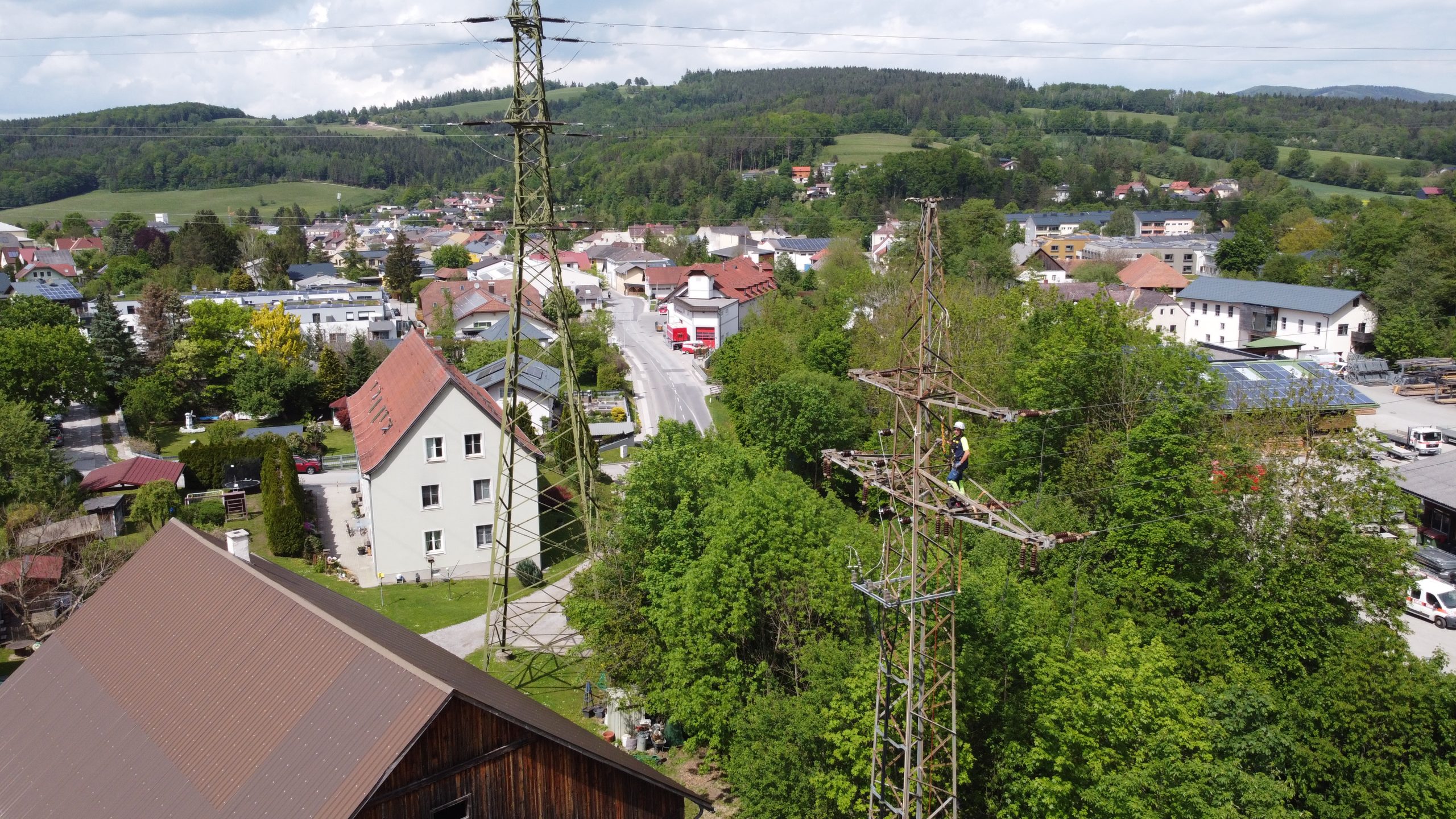

In der ersten Phase wurden die sechs Leiterseile, sowie das Erdseil fachgerecht demontiert.

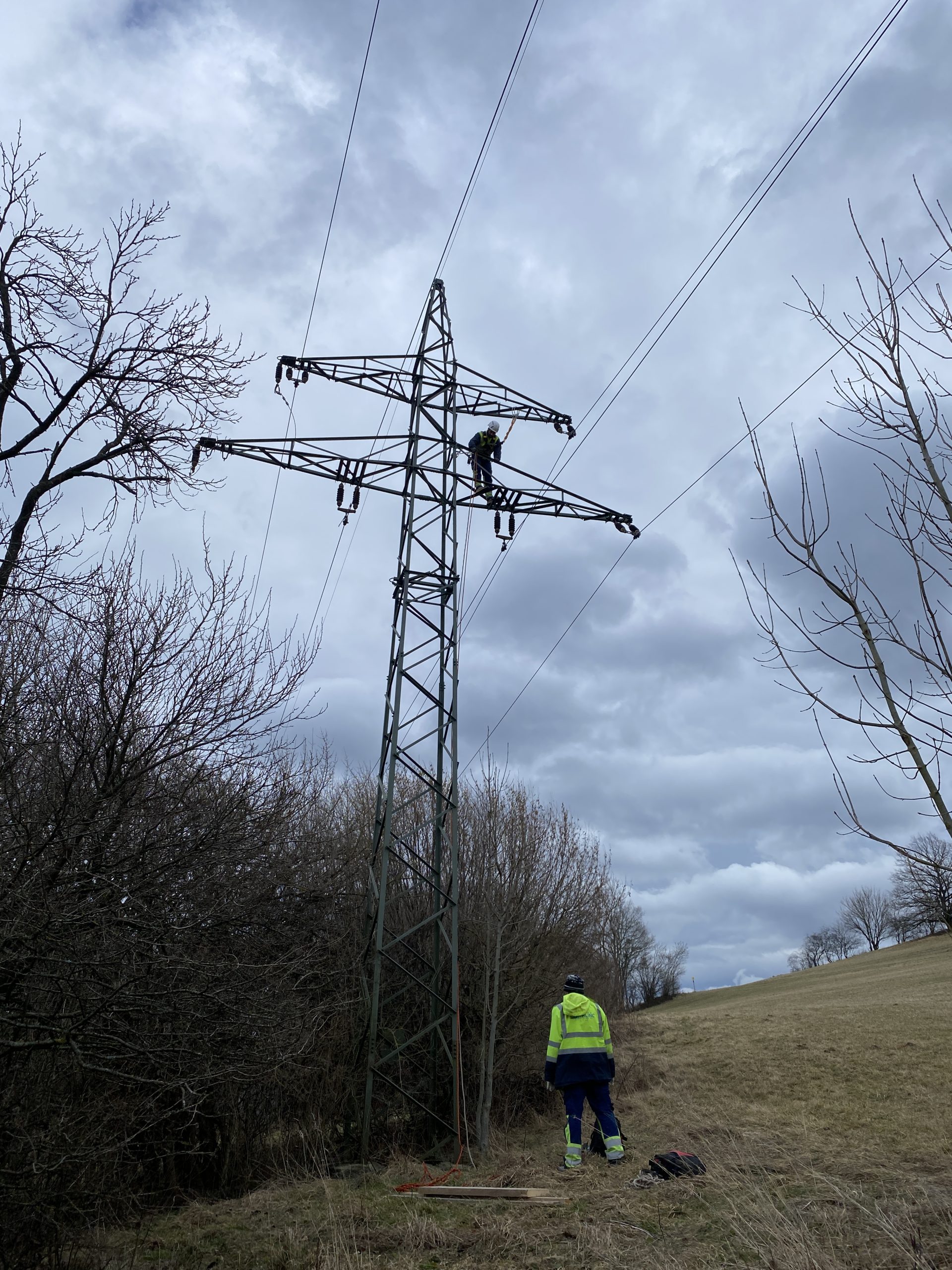

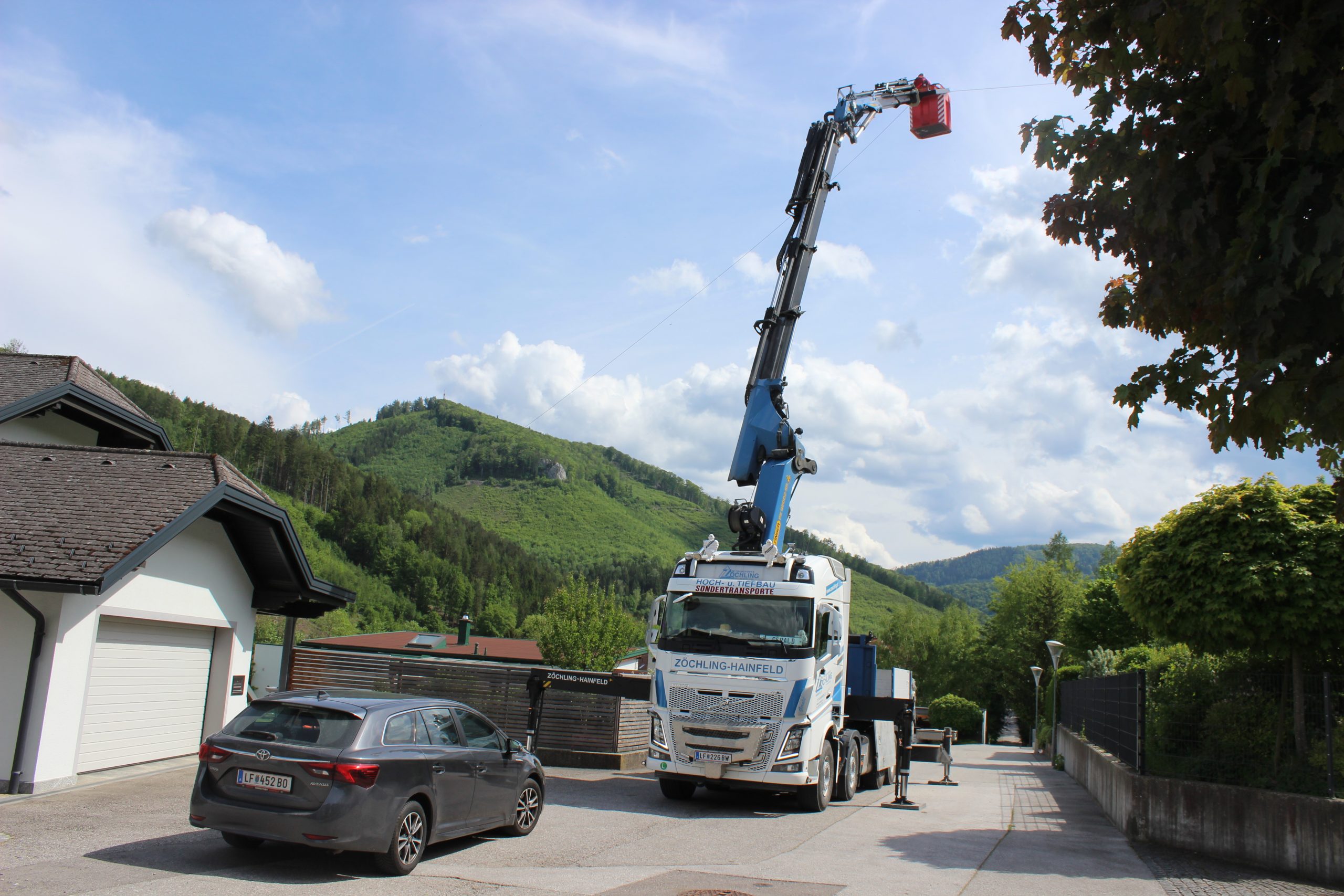

Hierfür kamen unsere geschulten Kletterer zum Einsatz.

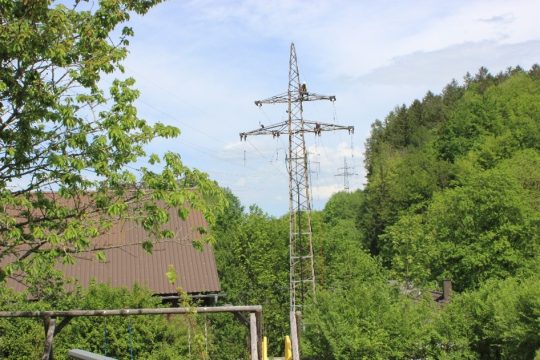

Nach der Demontage der Seile erfolgte der Abbruch und die Entsorgung der gesamten Mastkonstruktion inkl. der zugehörigen Fundamente.
Die entstehenden Hohlräume wurden wieder verfüllt und für die Nachnutzung entsprechend aufbereitet.
